God risikostyring skal ligge i kulturen

Emneord: Kommunikation Organisation Problemstillinger Dialog Innovation

De store hospitalsbyggerier sætter skub i udviklingen af en metodisk risikostyringRisikovurdering og -styring skal: skabe overblik over risikomomenter og tilhørende sikringsmæssige tiltag og rutiner sikre tekniske og økonomiske optimale løsninger styrke erfaringsopsamlingen og dermed bidrage til et bedre, mere sikkert og mere profitabelt byggeri risikoelementer kan både være af teknisk, økonomisk, styringsmæssig, og samarbejdsmæssig art, eller handle om afgørende kvalitative krav – ikke mindst i Region Hovedstaden. Læs her hvordan de griber sagen an i forbindelse med fornyelsen og udbygningen af Hvidovre Hospital



Det er jo risikofyldt at være bygherre, sådan i al almindelighed. Meget af det, vi laver, handler jo på den ene eller anden måde om at prøve at forudse risici i processen”, fremhæver Finn Bloch.



Som projektdirektør for byggeprojektet Nyt Hospital Hvidovre er han konfronteret med ganske håndfaste krav om professionel håndtering af risici. For at kunne få del i finansieringen fra de såkaldte kvalitetsfondsmidler, skulle projektansøgningen ledsages af en risikoscreening samt en redegørelse for, hvordan man havde tænkt sig at håndtere risikostyringen gennem projektet.



Disse års store hospitalsprojekter har naturligt nok de bevilgende myndigheders bevågenhed. Med en investering på svimlende 40 mia. kr. er det vel samlet set Danmarkshistoriens største byggepulje, der her er sat i spil. Med erfaringerne fra andre store byggeprojekter som DR-byen i relativ frisk erindring, vil man gerne have styr på de risici, der kan være forbundet med mega-byggerierne.



Kravet om en stram risikostyring helt fra de indledende faser har sat skub i udviklingen af metodik og processer. Region Hovedstaden har netop udarbejdet en risikomanual og er i gang med at implementere et fælles it-system til risikostyring af byggeprojekter, som skal anvendes ved alle regionens hospitalsbyggerier. Og i Hvidovre har projektdirektør Finn Bloch valgt at udskille risk management som et selvstændigt ansvarsområde, der varetages af en ekstern risikokoordinator.



Men lad os først lige få definitionerne på plads. Der er nemlig ikke altid fælles forståelse af, hvad man henregner til risici i forbindelse med byggeprojekter.



Styr på begreberne

Det var den fredelige anvendelse af atomkraften, der først førte til, at man begyndte at operere systematisk med risikobegrebet, fortæller Gyldendals net-encyklopædi Den Store Danske. Her er risiko defineret som: Udtryk for sandsynlighed og konsekvenser af en uønsket hændelse.



Det med konsekvenserne opererer vi ikke med i hverdagsbetydningen af ordet, som normalt blot gælder graden af sandsynlighed for, at den uønskede hændelse indtræffer: ”Men man skal jo kunne regne på den. Så konsekvenserne skal med, hvis man skal kunne arbejde operationelt med risici i forbindelse med et byggeprojekt”, fremhæver civilingeniør Henrik Munksgaard fra bygherrerådgiverne Munksgaard plus Andersen, der er tilknyttet Nyt Hospital Hvidovre som konsulenter på risikohåndteringen.



Risiko screening: En kvalificeret brainstorm på trusler for projektet

Man kan dø af bekymringer, siger man – og selv når man ser bort fra usikkerhederne, kan man finde rigtigt meget at bekymre sig om, hvis man først begynder at spekulere over alle de ting, der kan gå galt med sit byggeprojekt. Allerede fra det tidligste stadium må man derfor sortere i dem og vælge de risici ud, som det giver mening at forsøge at håndtere i en risikostyring.



Det var netop, hvad Munksgaard plus Andersen blev bedt om i forbindelse med Nyt Hospital Hvidovre. Først og fremmest fordi det var et krav fra bevillingsgiver, men den screeningsrapport, der kom ud af arbejdet, danner også grundlag for risikostyringen videre i projektet.



Screeningrapporten: Rating af risici

Resultatet af screeningen samles i en rapport, som kortfattet analyserer og vurderer de identificerede risici i forhold til deres sandsynlighed og konsekvens.



For hver af dem rates på en skala fra 1 til 10 den vurderede sandsynlighed for, at den pågældende risiko vil ske – og tilsvarende rådgivernes vurdering af konsekvenserne (påvirkning af økonomi, tidsplanDen overordnede tidsramme er ofte en afgørende parameter for, hvilken strategi man som bygherre vælger for sit projekt samt under hvilke betingelser, projektet kan gennemføres. De tidsmæssige rammer er oftest bestemt af interne forhold hos den respektive bygherre, men kan også være dirigeret af eksterne forhold. Det er vigtigt, at du som bygherre fra start får identificeret projektets tidsmæssige mål, samt de bindinger i tid, der kan være gennem processen. Tænk blandt andet på forhold som grundkøb, lokalplaner, VVM-redegørelser, godkendende myndigheders beslutningsprocesser og lignende. eller andre projektforhold), hvis dette skulle blive tilfældet. Ved at multiplicere de to tal når rapporten frem til et udtryk for, hvor kritisk den pågældende risiko rates. Med simple farvekoder – grøn-gul-rød – visualiserer screeningrapporten de risici, man fremadrettet bør have fokus på i risikostyringen.



I det konkrete tilfælde indkredser screeningsrapporten for Nyt Hospital Hvidovre en lille snes risici, der spænder fra ændringer i det politiske beslutningsgrundlag for projektet til risikoen for konkurser blandt entreprenører og leverandører. For hver af de i alt 19 udvalgte risici beskrives kort, hvori risikoen består, og der peges på mulige tiltag til at imødegå den.



En enkelt risiko får en rød rating – det gælder den kritiske planlægning af rokader og etapeopdeling, når man skal ombygge et hospital i fuld drift. 14 af de 19 risici får ratingen gul, heriblandt risikoen for stigende priser og mangel på arbejdskraft som følge af mange samtidige udbud. Rapporten anbefaler her, at de konjunkturmæssige forhold vurderes nøje, og at der udarbejdes en udbudsstrategi, som kan sikre den størst mulige konkurrence – fx således, at mindre og mellemstore entreprenører også kan være med og eventuelt ved at indbyde udenlandske entreprenører.



Risikostyring - konkret og handlingsorienteret

Med screeningen har man fået skabt fokus på de særligt kritiske faktorer, der kan true projektet. Nu gælder det om at styre sig fri af skærene igennem projektering og udførelse. Og det er en ganske anden sag, fremhæver Jesper Lyng Jensen:



Erfaringsmæssigt er det her, at rigtig mange projekter kører af sporet. Typisk fordi man drukner i data, som man ikke ved, hvad man skal stille op med og derfor ikke får bearbejdet.”

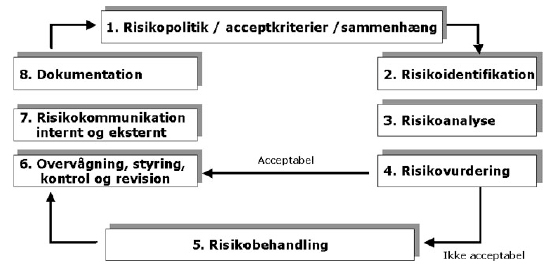

Screeningsværktøjet - Prioritering af risici efter sandsynlighed og konsekvens


Illustration: Hvidovre Hospitals Risikoscreening p. 5 (Munksgaard plus Andersen)



Hvis man ikke passer på, ender man nemt med 800 forskellige beskrivelser, som hver især kan være rigtige nok, men hvad så? Det bliver nemt en blindgyde. Vi havde et projekt, hvor man havde identificeret 50 risici, som hver havde otte opfølgende handlinger – i alt 400 opfølgende handlinger, som man skulle gå og holde øje med, om det nu også bliver gjort. Det er jo teknisk umuligt. Og så ender vi der, hvor det falder fra hinanden”, advarer Jesper Lyng Jensen.





Risiko-workshops: Krumtappen i risikostyringen

Manualen og it-systemet er med til at skabe stringens og transparens i risikostyringen. Men det er ude i projektorganisationerne – som hos Finn Bloch i Hvidovre – at det praktiske risikoarbejde lægges for dagen. Det handler om løbende gennem projektet at identificere, skabe overblik over samt vurdere og analysere risici. Ambitionen er at integrere risikostyring igennem hele projektforløbet, så det bliver et aktivt instrument til at opnå de mål, der er defineret.



Krumtappen i den proces er risiko-workshops, som gennemføres med faste mellemrum: ”Her sætter man sig sammen i et lukket rum med kun den dagsorden at snakke om alt det, der kan gå galt”, forklarer Henrik Munksgaard. ”Her er ingen tanker forbudte – det gælder om at få sat ord på og skåret ud i neon, så man kan sende det videre ud i systemet. Og hvad har vi tænkt os at gøre ved det? Og hvordan skal vi følge op – er der nogen milepæle, der er vigtige? Få sat det i system.  Og så mødes man en måned efter – eller efter et faseskifte, eller hvad man nu aftaler – og følger op: Har vi gjort det vi aftalte? Hvad kom der ud af det? Kan vi hakke den af? Er der kommet noget nyt til?”



Det er ved risiko-workshoppen, at risikostyringen bliver integreret i beslutningsprocessen, fremhæver Jesper: ”Det er dér, man tager fat i rattet og drejer skuden væk fra sine risici. Risikoen er jo et isbjerg i horisonten. Man kan bruge masser af tid på at beskrive, hvor stort og flot isbjerget er, men det er ganske ligegyldigt, hvis man ikke får drejet skuden i tide. Humlen ved god risikostyring er at få truffet de rigtige beslutninger i rette tid. Og det er ved workshoppen, vi bliver enige om, hvad vi skal gøre, for at vi ikke rammer isbjerget.”



Risiko-koordinatoren – det kritiske øje

Procesledelse – og kultur. Det er de to ben, som god risikostyring går på. Ansvaret for at skabe en god risikokultur ligger hos ledelsen. Men ansvaret for den løbende procesledelse kan med fordel uddelegeres til en selvstændig funktion: Risiko-koordinatoren.



Risikokoordinatoren er en selvstændig funktion med reference til projektets øverste ledelse. Det kan være en stabsfunktion internt i bygherreorganisationen. Eller det kan være en ekstern bygherrerådgiver, som alene har til opgave at koordinere den løbende risikoindsats – sådan som Finn Bloch har valgt på Nyt Hospital Hvidovre:



Vi ved jo, at man nemt bliver blind i forhold til sine egne problemstillinger, og akkurat som med risikoscreeningen er det i mine øjne at foretrække at hente en ind udefra, som kan se på tingene med friske øjne og sikre, at vi ikke overser noget”, forklarer Finn Bloch.



Skab en ”risiko-kultur” – helt fra begyndelsen

Risikokoordinatorens opgave er at facilitere, kommunikere og sikre implementering af risikostyringen i projektet, herunder udarbejde månedlige risikorapporter til projektledelsen. Det er risikokoordinatorens ansvar, at der ved starten af hver ny fase og inden alle væsentlige beslutninger bliver foretaget en fornyet risikoanalyse og vurdering – fx ved risiko-workshops, hvor alle relevante aktører inddrages.



At man så i projektet tager konsekvensen af risikoanalyserne og træffer de nødvendige beslutninger er derimod ikke risikokoordinatorens ansvar. Det ansvar ligger fortsat, hvor det nødvendigvis må høre hjemme – hos bygherren og hans projektledelse.



I sidste ende handler det om fra første færd at få skabt en sund risikokultur i projektet: ”Allerede ved risikoscreeningen sætter man jo rammerne for risikohåndteringen igennem projektforløbet og kan begynde at få det italesat, så der kommer fokus på det. Allerede dér får du afdækket en del risici, blot ved at gøre organisationen bevidste om det”, siger Henrik Munksgaard.



Det er måske det allervigtigste”, understreger bygherren, projektdirektør Finn Bloch: ”At skabe en risiko-kultur, så det bliver en del af dagligdagens faste rutiner, at man helt systematisk med jævne mellemrum sætter sig ned og snakker om alt det, der kan gå galt. Og allervigtigst: Får identificeret nogle handlemuligheder i rettetid.”



Risikostyringens udfordringer

En hel anden sag er så, hvad projektets ledelse stiller op med sine risici. Enhver beslutning og enhver handling indebærer jo i princippet en risiko – men uden beslutninger og handlinger får man jo ikke sit byggeri op at stå. Den problemstilling falder uden for denne casePå i2p.dk er præsenteret en række cases, projektforløb, der kan fungere som inspiration og ”udfoldning” af hvordan andre har arbejdet med programmering, interessentinvolvering og projektudvikling i byggeriets indledende faser. , og for bygherren i Hvidovre ligger den også fortsat fremme i tiden. Men derfor kan man jo godt tage fat på diskussionen, mener Henrik Munksgaard:



Der er jo nogle udfordringer i det, som vi skal øve os på. Når vi ser en risiko med en vis sandsynlighed, som vi skal forholde os til – så skal vi jo træffe en beslutning, Men hvad skal vi beslutte? Skal vi tage den hårde beslutning, at vi ikke skal have dette flotte, smukke indgangsparti, som arkitekten gerne vil have, for vi bliver altså nødt til at have en større risikoreserve, når vi har den risikoprofil, som vi lige har analyseret os frem til? Det kan jo være en svær beslutning at tage på grundlag af nogle tal og en risikobeskrivelse. Arkitekten vil jo kæmpe for sit. Og det skal jo håndteres. For man kan jo også nemt risikere, at man står med tyve millioner til overs til sidst, som man faktisk godt kunne have lavet indgangspartiet for. Det er noget med, hvor sikker man vil være. Og den kan jeg forestille mig bliver svær for nogle bygherrer at håndtere…



Finn Bloch: ”Jeg vil advare mod den tænkning, at man kan gardere sig mod risici blot ved at sætte tilstrækkelig penge af til at dække dem af. Så mange penge er der ingen projekter, der har. Som jeg ser det, handler risikostyring nok mere om at skabe grundlag for nogle handlinger. Hvis man får identificeret nogle risici i forbindelse med fx indgangspartiet, så kan beslutningen jo være at udsætte beslutningen om indgangspartiet til vi har nogle andre ting sikre – eller i udbuddet kan man lægge indgangspartiet ind som en option. På den måde giver man sig selv nogle handlemuligheder. Men jeg sætter ikke af den grund flere penge til side!



Illustration: Hvidovre Hospitals Risikoscreening p. 16 (Munksgaard plus Andersen)
